Individus / Suivi équipes
Cet écran permet de visualiser la charge de travail affectée et réalisée des équipes (telles qu'elles ont été définies dans Configuration / Équipes).

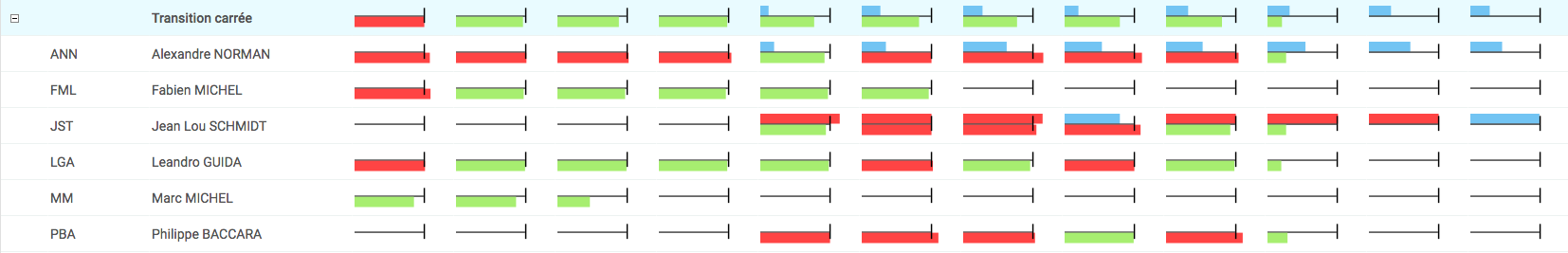

Il se présente sous la forme d'un tableau annuel indiquant mois par mois la charge totale de l'équipe ainsi que le détail par individu :

Détail des informations
En survolant un graphe avec la souris, vous obtiendrez des informations plus détaillées.

La barre supérieure correspond aux heures planifiées.
- Elle est bleue si le nombre d'heures planifiées est inférieur au contingent de l'individu (ou du total des individus pour l'équipe) pour le mois.
- Elle est rouge si le nombre d'heures planifiées dépasse le contingent disponible.
La barre inférieure correspond aux heures réalisées.
- Elle est verte si le nombre d'heures réalisées est inférieur au contingent.
- Elle est rouge si le nombre d'heures réalisées est supérieur au contingent
Le contingent disponible pour le mois est représenté par le T horizontal noir. La longueur des graphes représentant les heures planifiées et réalisées est représentée de manière proportionnelle au contingent de référence.
